Unser neuer Kunstrasenplatz
An dieser Stelle haben wir die Entstehung unseres neuen Kunstrasenplatzes dokumentiert:
Aufgenommen am 02.04.2010
nur noch einige Tage bis zum Baubeginn
Aufgenommen am 06.04.2010 um 16:50h
Baubeginn:
Entfernung der Flutlichtmasten,
Entfernung der Tore,
Erdbewegungen

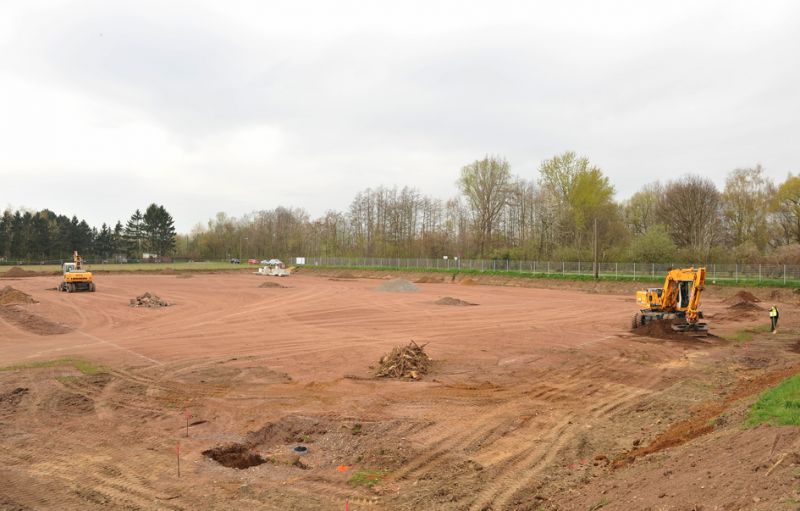

Aufgenommen am 07.04.2010 um 14:25h
2. Tag
Erdarbeiten

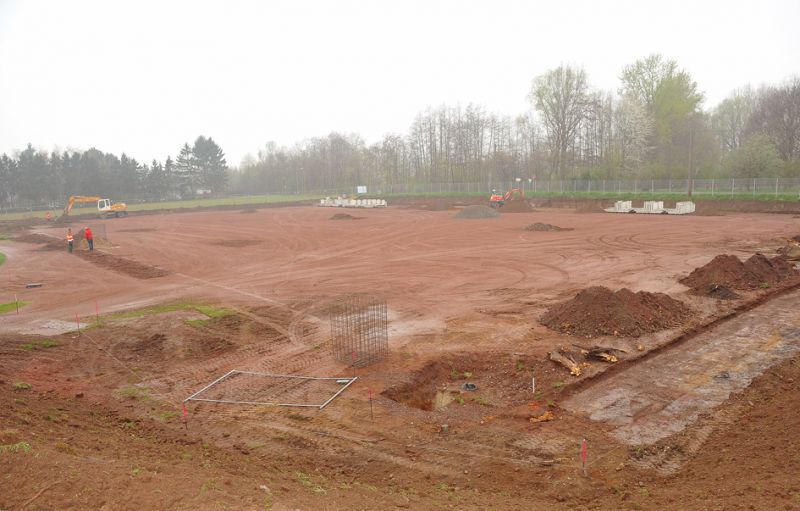

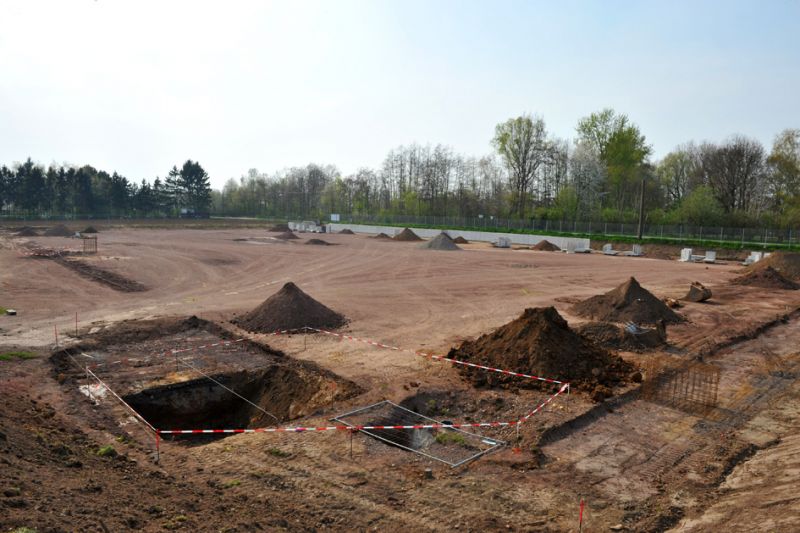

Aufgenommen am 08.04.2010 um 16:15h
3. Tag (Regen)
Vorbereitung zur Verlegung der L-Steine
Aufgenommen am 09.04.2010 um 15:30h
4. Tag
L-Steine werden gesetzt.
Aufgenommen am 12.04.2010 um 16:20h
5. Tag
L-Steine werden gesetzt.
Aufgenommen am 13.04.2010 um 16:50h
6. Tag
L-Steine werden gesetzt
Aufgenommen am 14.04.2010 um 16:25h
7. Tag
L-Steine werden gesetzt
Aushubarbeiten

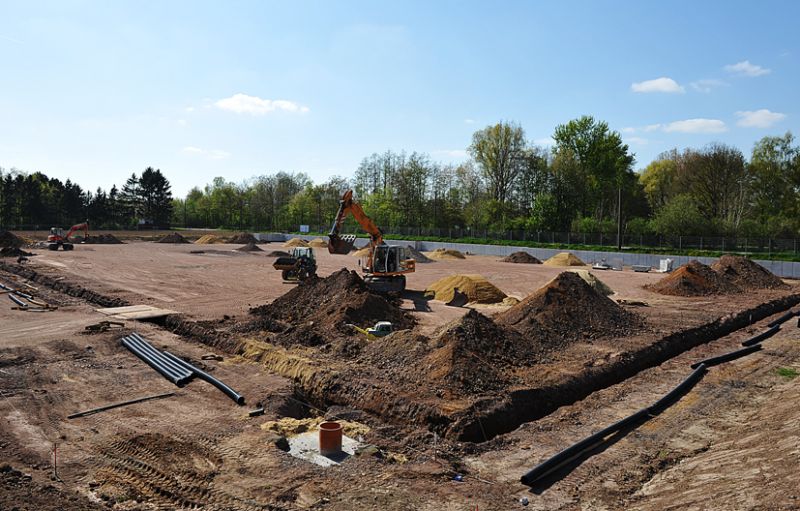

Aufgenommen am 15.04.2010 um 16:45h

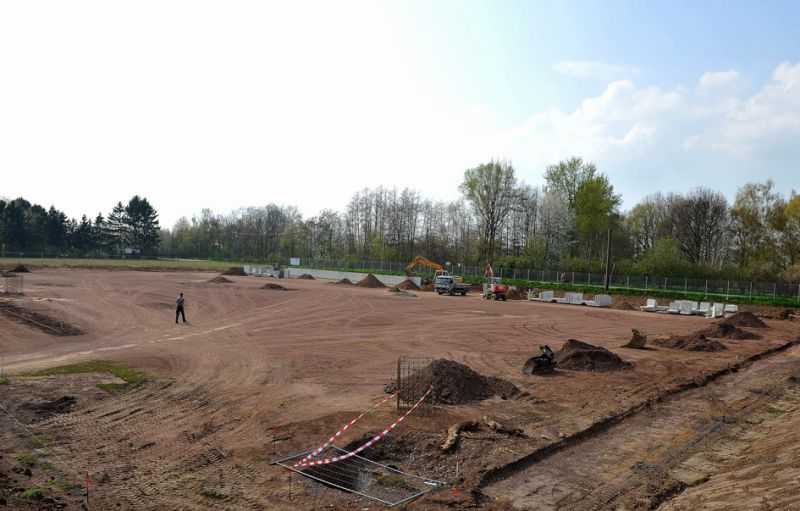

8. Tag
L-Steine werden gesetzt, Einfassungen, L-Stein Verfüllung, Enrwässerungsarbeiten
Aufgenommen am 16.04.2010 um 17:45h

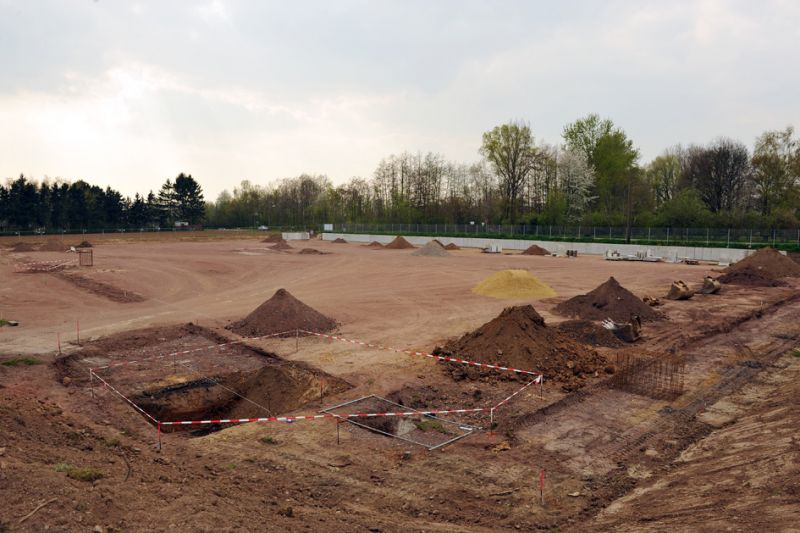

9. Tag
L-Steine werden gesetzt, Einfassungen der L-Steine, Verfüllung, Enrwässerungsarbeiten.
Aufgenommen am 22.04.2010 um 15:45h
13. Tag
Entwässerungsarbeiten.
Aufgenommen am 23.04.2010 um 17:45h
14. Tag
Entwässerungsarbeiten, Fundamentarbeiten für die Flutlichtmasten.
Aufgenommen am 28.04.2010 um 13:45h
17. Tag
Vorarbeiten am Entwässerungssystem
Aufgenommen am 30.04.2010 um 12:10h

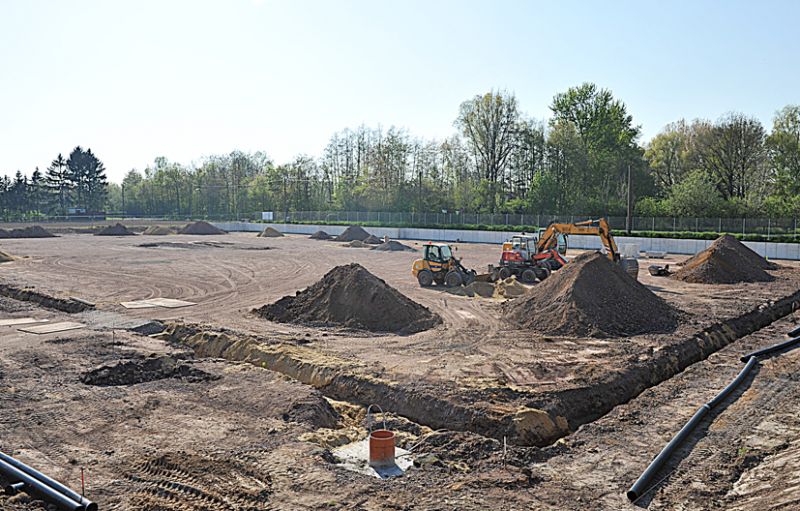

19. Tag
Randsteine werden gesetzt, Stufen werden verlegt.
Aufgenommen am 04.05.2010 um 15:30h

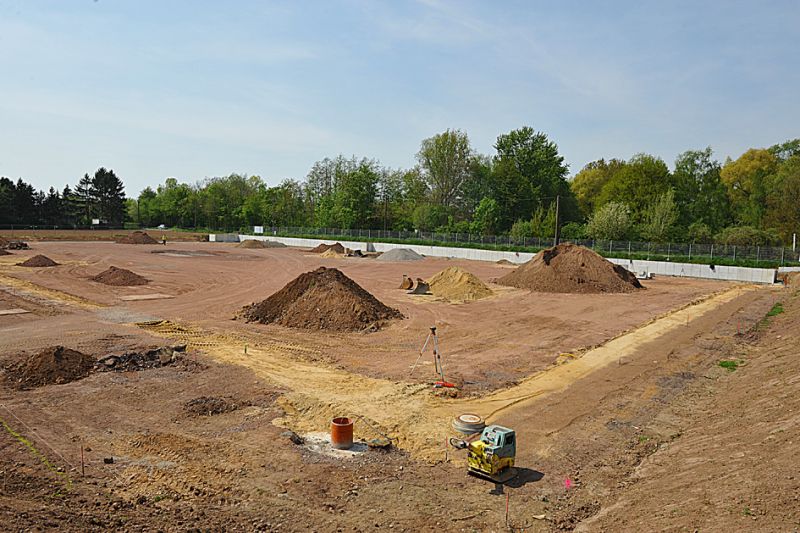

22. Tag
Flutlichtmasten werden montiert, Zaunpfähle werde gesetzt.
Aufgenommen am 06.05.2010 um 14:30h
24. Tag
Ballfangzaun wird montiert.
Aufgenommen am 12.05.2010 um 15:30h
28. Tag
Ballfangzaun wird montiert.

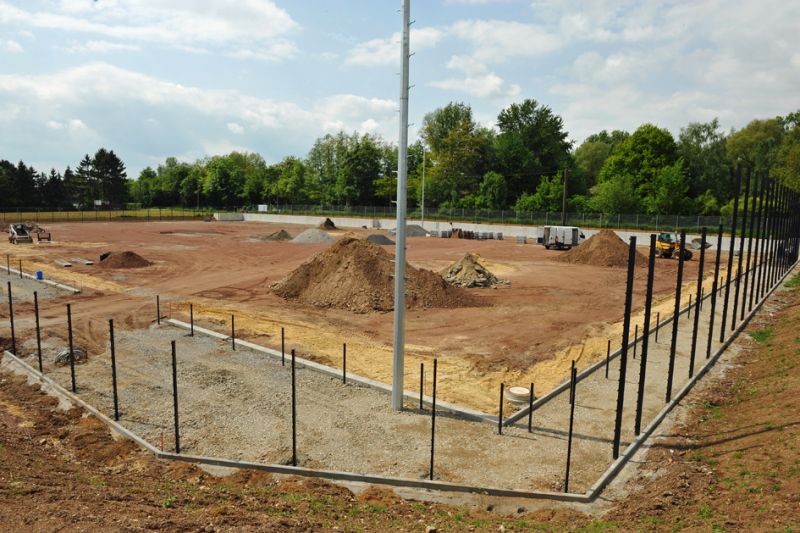

Aufgenommen am 18.05.2010 um 15:00h
31. Tag
Ballfangzaun wird montiert.
Pflasterarbeiten
Aufgenommen am 21.05.2010 um 12:00h
34. Tag
Pflasterarbeiten

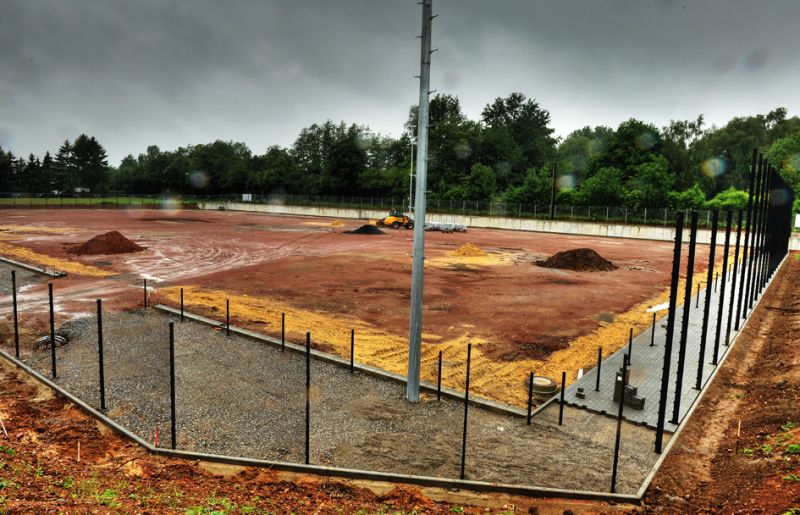

Aufgenommen am 26.05.2010 um 20:15h
36. Tag (starker Regen)
Pflasterarbeiten

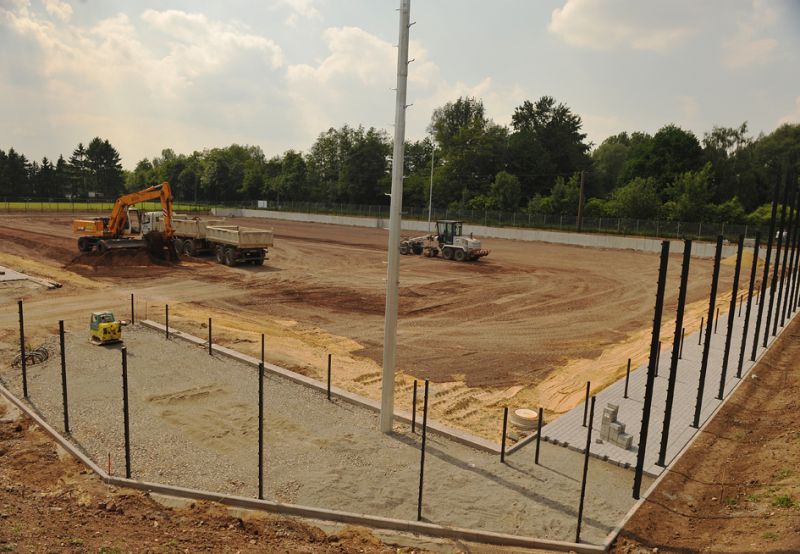

Aufgenommen am 28.05.2010 um 16:05h
38. Tag

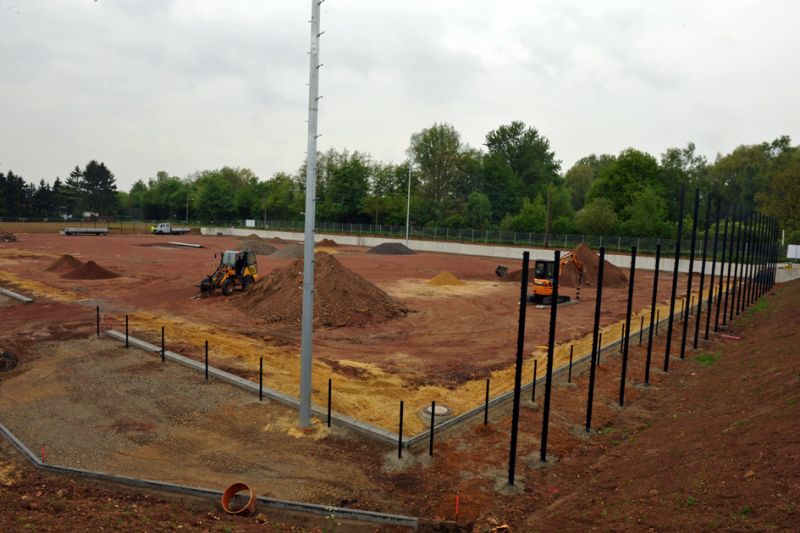

Der Aschenbelag wird abgetragen.
Aufgenommen am 01.06.2010 um 13:05h
40. Tag
Der Aschenbelag wird abgetragen.
Dränagen einbauen.
Aufgenommen am 10.06.2010 um 07:15h
46. Tag
Schötterbelag wird aufgetragen
Aufgenommen am 15.06.2010 um 20:15h
49. Tag
Einfassungsarbeiten
Aufgenommen am 30.06.2010 um 20:45h
60. Tag
Elastikschicht wird verlegt
Aufgenommen am 14.07.2010 um 14:35h
70. Tag
Tore werden aufgebaut

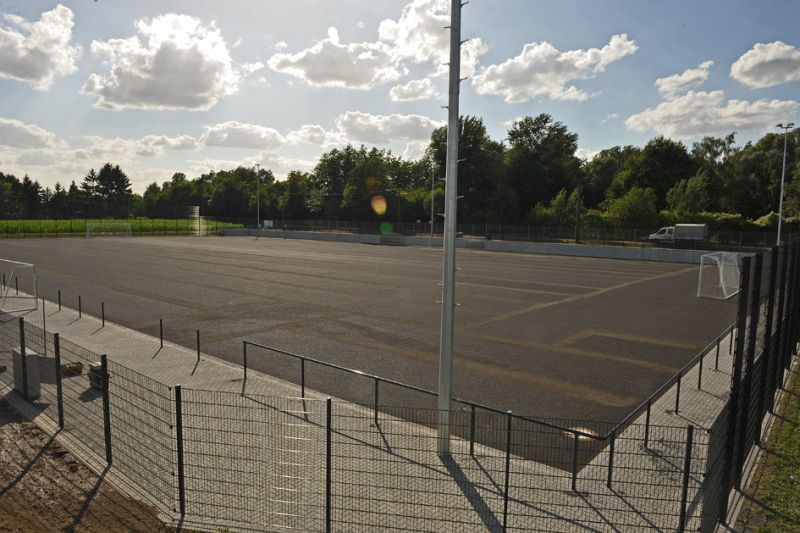

Aufgenommen am 15.07.2010 um 18:05h
71. Tag
Die Tore und die Flutlichtmasten sind aufgebaut und fertiggestellt.
Aufgenommen am 16.07.2010 um 14:10h
72. Tag
Der Kunstrasen wird in Rollen geliefert.
Aufgenommen am 17.07.2010 um 17:10h
73. Tag
Die Kunstrasenrollen werden verlegt.
Aufgenommen am 18.07.2010 um 18:35h
74. Tag
Der Kunstrasen ist verlegt!
Die Markierung wird aufgetragen
Aufgenommen am 03.08.2010 um 16:55h
86. Tag
Kleinigkeiten werden noch fertiggestellt.
Der Kunstrasenplatz ist fertig.
